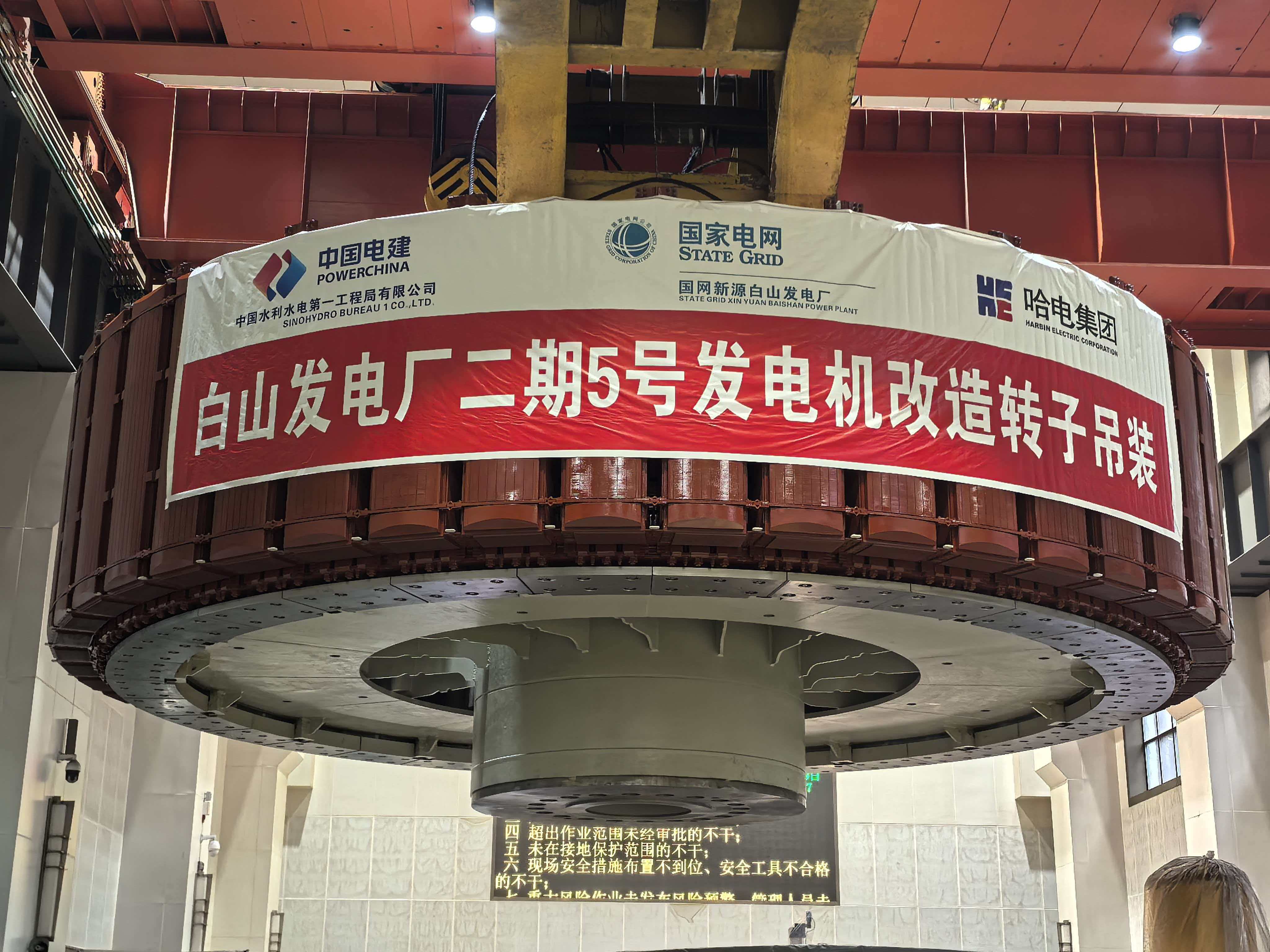

5月19日,白山发电厂5号机发电机改造项目取得关键进展,项目核心设备发电机转子顺利完成整体吊装,为机组后续调试及按期投产发电奠定基础。 前置筹备,保障作业安全受控。发电机转子是水轮发电机组的核心部件,该转子直径约11米、重800余吨,具有吊装精度要求高、安全管控难度大等特点。项目团队结合大型机组安装经验,提前制定专项施工方案,开展方案评审与安全技术交底;全面校验起重设备、吊具及钢丝绳等机具性能,并组织试吊演练;同时细化岗位职责,划定安全管控区域,落实全过程安全监护,确保吊装作业安全受控。 规范操作,核心转子精准就位。吊装作业开始后,指挥、起重、技术、安全等岗位人员按既定流程协同作业。经过平稳起吊、平移与对位,巨型转子安全吊入机坑并精准落位,整个过程组织有序,实现一次吊装成功。 改造升级,服务电网调峰需求。白山二期电站依托松花江水能资源,承担着东北电网调峰、调频及应急保供等职能。此次转子吊装完成,标志着该项目全面进入调试冲刺阶段。项目投产发电后,将进一步提升机组的运行可靠性和灵活调节能力,持续输送清洁水电,为保障地方民生用电及区域电网安全稳定运行提供切实支撑。 |
|||
|
