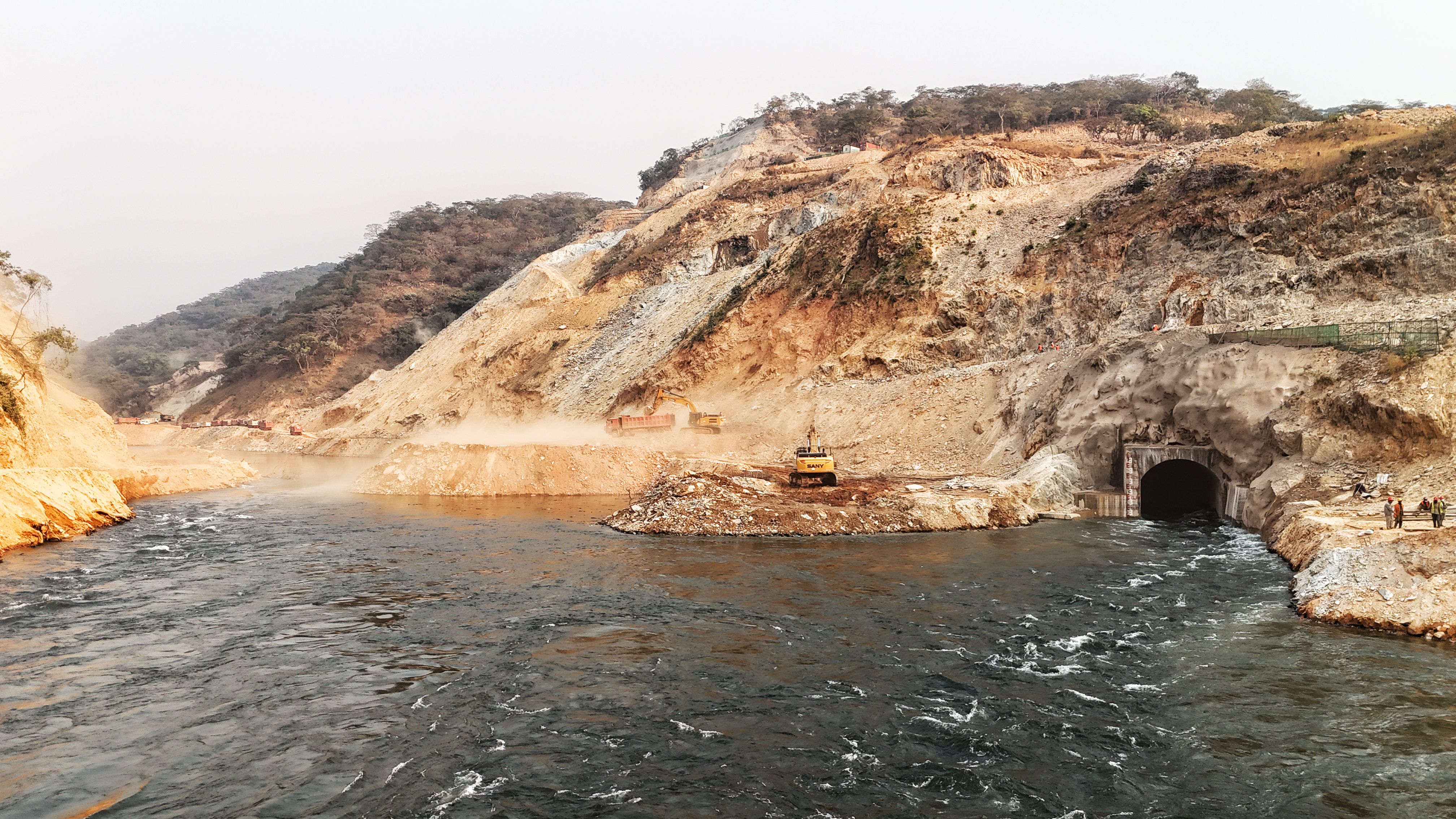

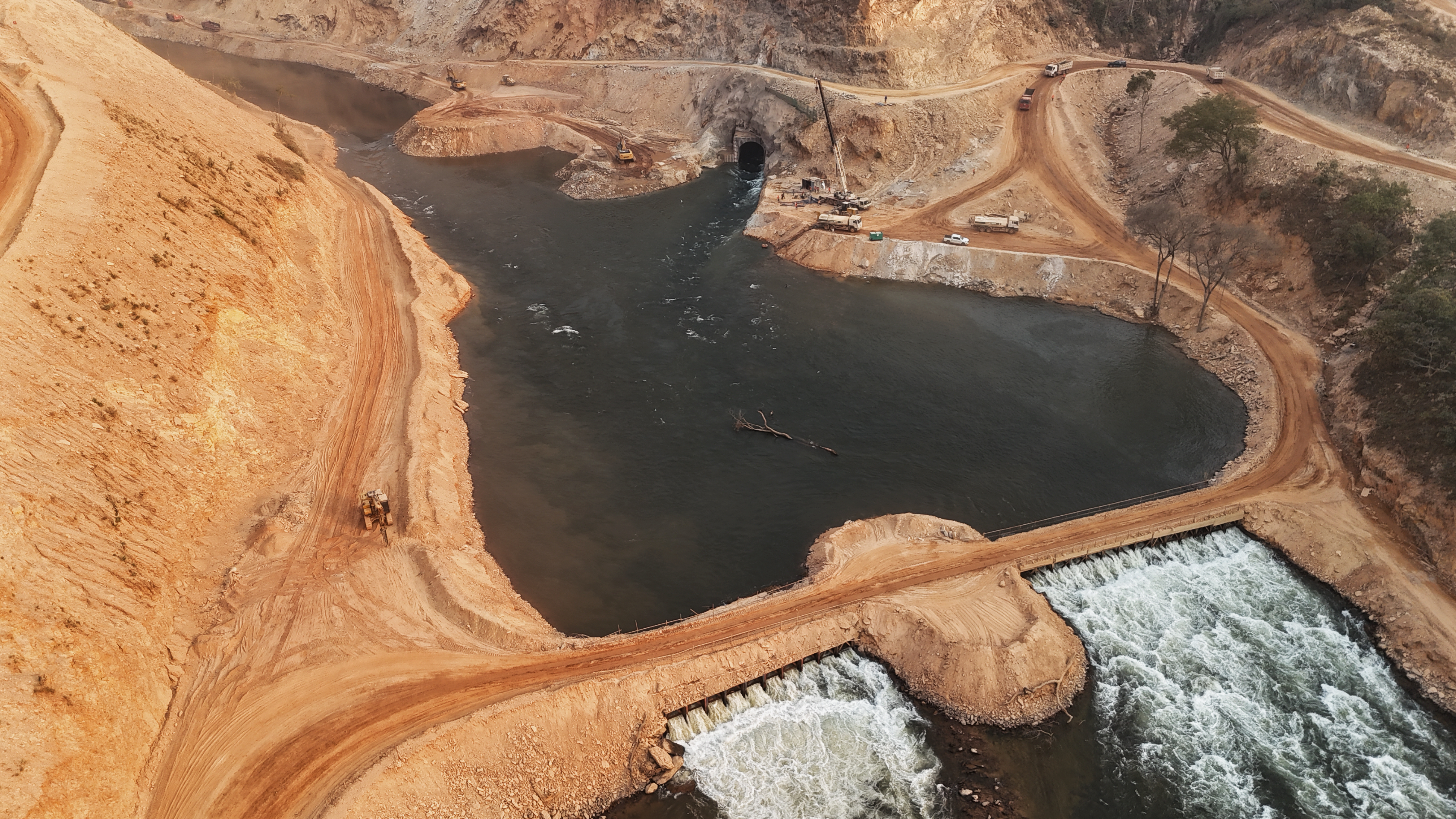

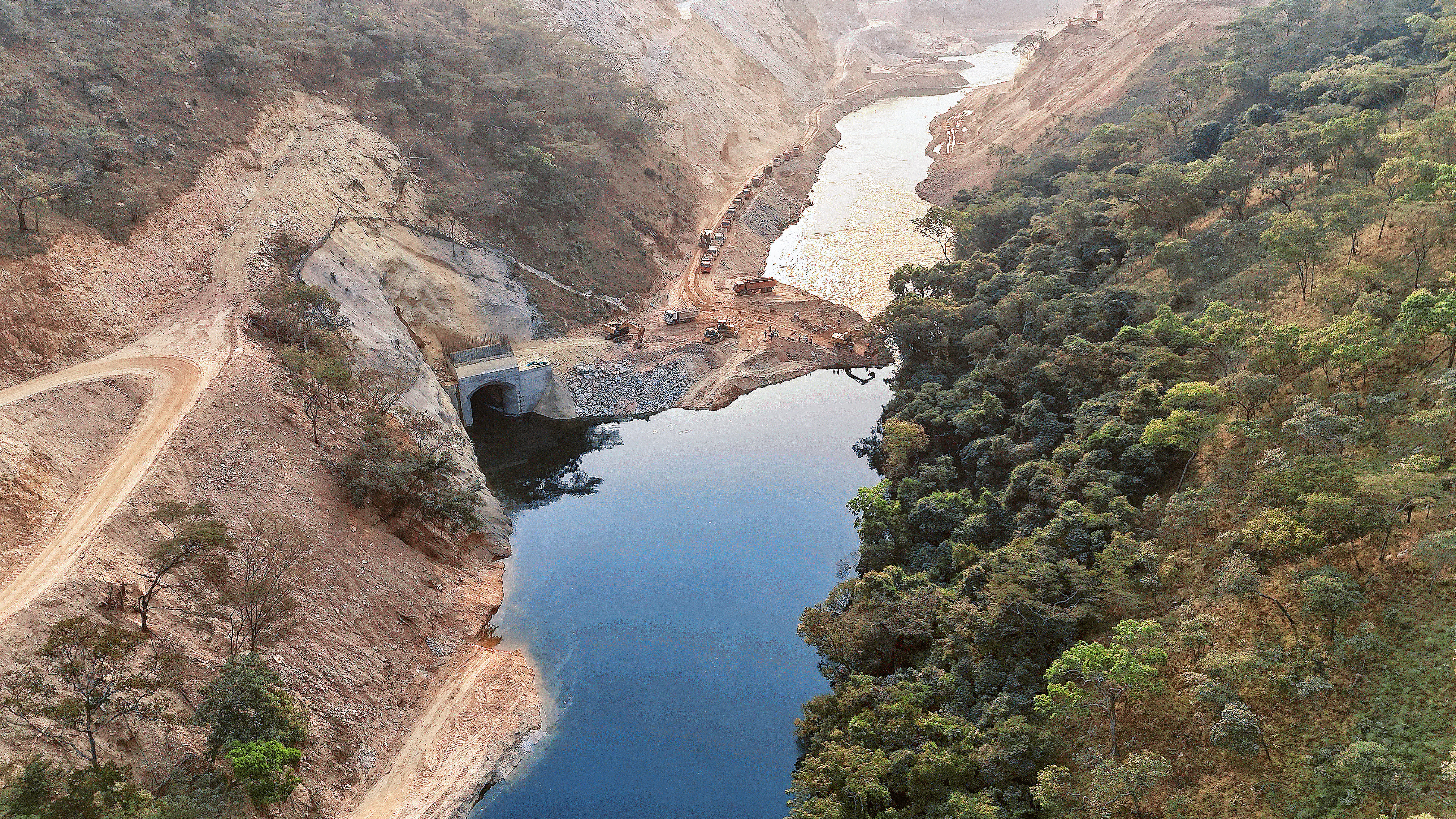

当地时间7月15日,随着导流洞进口围堰破除,河水经导流洞平稳泄向下游,由水电一局承建的刚果(金)恩兹洛Ⅱ水电站实现导流洞过流,标志着该工程由导流工程施工转入大坝主体工程施工阶段。 恩兹洛Ⅱ水电站位于刚果(金)卢阿拉巴省卢阿拉巴河上,距离卢阿拉巴省首府科卢韦齐68公里,装机容量200兆瓦,总库容为4.84亿立方米,工程规模为二等大(二)型,是刚果(金)政府继布桑加水电站项目投运后批准建设并实质性开工的最大规模水电工程。 导流洞是大坝截流与主体施工的“咽喉工程”,全长595米,衬砌成型断面7米×8米(宽×高),其施工进度直接决定大坝主体能否按期开工。受当地物资供应配套条件限制,项目80%以上主材(钢材、设备配件等)需跨国采购,运输周期长、环节多。项目部建立跨国物资动态跟踪机制,对重点物资实行全过程节点管控,保障了建设物资及时到场。 针对当地高温多雨、地质条件复杂等情况,项目团队严格执行“短进尺、弱爆破、强支护、勤监测”施工原则,累计完成石方洞挖4.7万立方米、混凝土浇筑1.2万立方米,解决了复杂地质条件下隧洞施工难题,为大坝主体工程全面开工赢得了时间。 项目建成后,设计年平均发电量750吉瓦时。项目建成后,将有效缓解区域电力紧缺状况,为当地居民用电和工矿业发展提供稳定能源保障。 |
||||
|
